Kullanım için talimatlar

Taş halı döşeme talimatları

Taş halı döşeme talimatları

Firmanın taş halı malzemesi Aktaş (Aktash), bir polimer bağlayıcı ile bağlanmış doğal mermer veya kuvars talaşlarına dayalı dikişsiz bir kaplamanın üretimi için tasarlanmıştır. Kaplama, aşınmaya, ultraviyole radyasyona ve sıcaklık dalgalanmalarına karşı yüksek dirence sahip, dayanıklı, su geçirmez bir yüzey oluşturur. Bu kılavuz kurulum işlemini açıklamaktadır Taş halı Hazırlanmış bir mineral bazına uygulayın.

Sistemin genel tanımı

sistem Taş halı üç bileşenden oluşur: bir astar bileşimi, bir epoksi veya poliüretan bazlı polimer bağlayıcı ve bir fraksiyonel taş dolgu maddesi. Kürlenme kimyasal bir reaksiyonla gerçekleşir ve ardından kaplama monolitik bir yapıya bürünür. Taş halı döşemek Çelik spatula ve rulo ile mekanik veya manuel olarak gerçekleştirilir.

Bileşenlerin teknik göstergeleri
Parametreler Anlamı
Bağlayıcı yoğunluğu 1,05-1,15g/cm³
karışımın kap ömrü +20°C'de 30-40 dakika
Bağlayıcı tüketimi Orana bağlı olarak 0,8–1,2 kg/m²
Sertlik Shore D 75-85
Betona yapışma 2,5 MPa'dan az değil
Uygulama sıcaklığı +5 °C ile +30 °C arası

Temelin hazırlanması

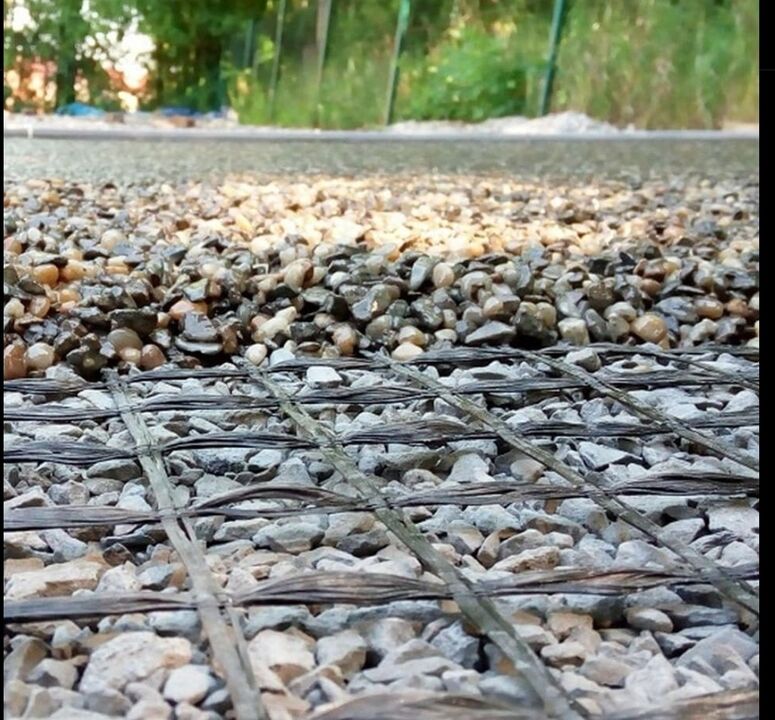

Taş halıyı güçlendirmek için ağ

Hazırlığın kalitesi servis ömrünü doğrudan belirler Taş halı. Yüzey sağlam, tozsuz ve kuru olmalıdır. Çimento şapının kalan nemi ağırlıkça %4'ü geçmemelidir. %. Pullanma alanları giderilir, çatlaklar genişletilir ve tamir bileşiği ile doldurulur.

Zorunlu işlemlerin listesi:

  • çimento bulamacının uzaklaştırılması için yüzeyin mekanik olarak taşlanması veya frezelenmesi;
  • Endüstriyel elektrikli süpürgeyle tozun giderilmesi;
  • Kusurların epoksi macunla onarılması;
  • Düzlük kontrolü: 2 metrelik bir direk için sapma 2 mm'den fazla değildir;
  • Kılcal nem durumunda zorunlu bir sızdırmazlık gereklidir.
Önemli: Evet ise DIY taş halıToz giderme aşamasını ihmal etmeyin; ince bir toz tabakası bile yapışmayı %40-60 oranında azaltır.

Astar

Güvenilir yapışma sağlamak için kitte bulunan iki bileşenli astarı kullanın. Aktaş. Bileşenler düşük hızlı (300-400 rpm) bir karıştırıcı ile 2 dakika karıştırılır. Bitmiş kütle, kısa tüylü bir rulo veya silecek kullanılarak bir veya iki kat halinde uygulanır. İkinci kat, ilk kat kürlendikten sonra, genellikle 4-6 saat sonra uygulanır.

Astar uygulama modları
Koşullar Vardiya başına tüketim Örtüşmeden önceki süre
Normal (20°C, %60 nem) 0,2-0,3kg/m² 4-6 saat
Düşürülmüş sıcaklık (+10 °C) 0,3-0,35kg/m² 8-12 saat
Yüksek nem (>%80) 0,2 kg/m² 6-8 saat
Gözenekli taban 0,4–0,5 kg/m² (ilk kat) 6-8 saat

Astar tabakası herhangi bir donuk nokta olmadan sürekli parlak bir film oluşturmalıdır. Boyanmamış alanlar bulunursa sorunlu alanlar ayrıca astarlanır.

Çalışma karışımının hazırlanması

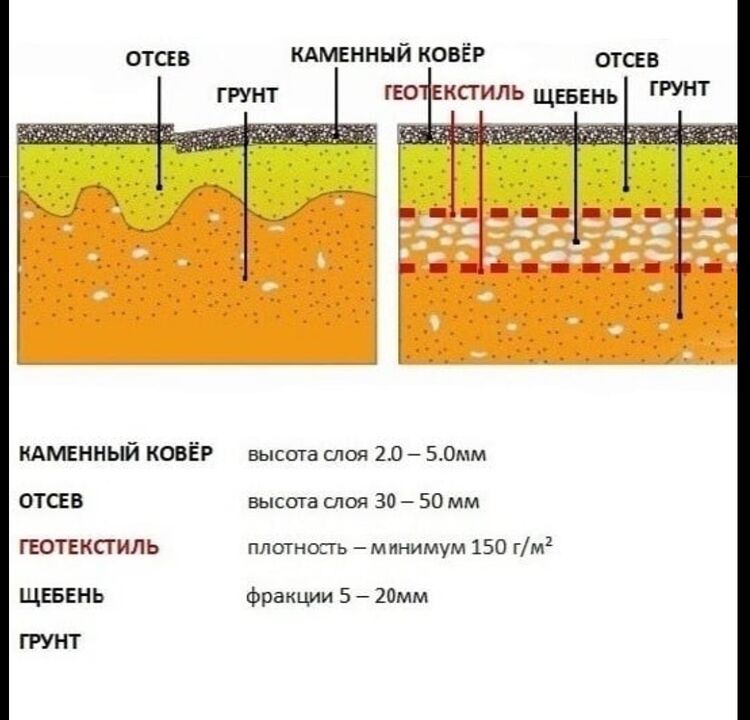

Taş halıdan teknolojik pasta

Üs Taş halıtaş dolgu maddesi ve polimer bağlayıcının bir karışımını oluşturur.Taş halı döşeyin Canlılık sınırlı olduğundan bileşimin hazırlanmasından hemen sonra başlar. Oranlar kesinlikle üretici tarafından düzenlenir Aktaş ve taşın fraksiyonuna bağlıdır.

  1. Bağlayıcının A bileşeni temiz bir kaba dökülür.
  2. Sürekli karıştırarak B bileşenini ekleyin.
  3. Karışımı pürüzsüz hale gelinceye kadar 2-3 dakika karıştırın.
  4. Kuru taş dolgusu porsiyonlar halinde eklenir ve daha da karıştırılır.
    • 1-3 mm fraksiyon için: reçine/taş oranı = ağırlıkça 1:8.
    • 3-5 mm fraksiyon için: oran 1:10.
  5. Bitmiş kütle 10 dakika içinde yüzeye boşaltılır.

Kaplama

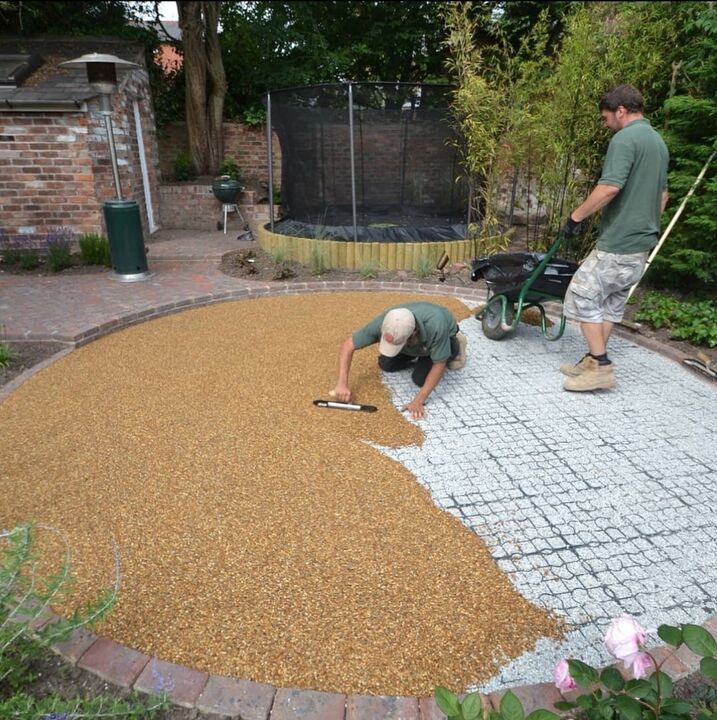

Taş halı döşemek Çelik çentikli mala kullanılarak, dolgu tanesinin maksimum çapına karşılık gelen kalınlıkta bir katman uygulanır. Bileşiğin yayılmasından hemen sonra, hava ceplerini çıkarmak ve reçineyi eşit şekilde dağıtmak için yüzey plastik veya metal bir rulo ile yuvarlanır.

Kurulum sırasında DIY taş halı Küçük alanlarda manuel uygulama kabul edilebilir. Görünür derzlerden kaçınmak için aynı alanda kurulumun sürekliliğini sağlamak önemlidir. Kaplama sertleştikten sonra duvar, kolon ve ekipmanlardaki bağlantı yerleri elastik sızdırmazlık maddesi ile yapılır.

Fraksiyona bağlı olarak teknolojik kartlar
kesir, mm Katman kalınlığı, mm Dolgu maddesi tüketimi, kg/m² Reçine tüketimi, kg/m² Yaya yükleme süresi
0,5-1,2 1.5-2.0 2,5-3,5 0.8-1.0 12:00-16:00
1.0-3.0 3.0-3.5 5.0-6.5 0.9-1.2 öğleden sonra 2-6
3.0-5.0 5.0-6.0 8.0-10.0 1.0-1.4 16-24 saat
5.0-7.0 7.0-8.0 12.0-14.0 1.2-1.6 20-24 saat

Çalışma sırasında yüzeyin ve havanın sıcaklığı sabit kalmalıdır. Ani değişiklikler iç gerilimlerin ve mikro çatlakların ortaya çıkmasına neden olur Taş halı.

İşleme ve bakım

Sertleşmenin tamamlanmasından sonra (+20 °C'de 24-48 saat), fazla dolguyu sert bir fırça ve endüstriyel elektrikli süpürgeyle temizleyin. Gerekirse yüzey, kirlenmeyi azaltan ve temizliği kolaylaştıran şeffaf koruyucu bir vernikle kaplanır.

Performans özellikleri Taş halı Aktash konut ve kamusal iç mekanlarda, açık teraslarda ve yollarda kullanıma olanak sağlar. Bakım, nötr temizlik maddeleriyle yapılan ıslak temizlikle sınırlıdır. Agresif asit bileşikleri hariçtir.

Eğer bunu yapmaya karar verirsen DIY taş halıDozaj ve zaman aralığı talimatlarına kesinlikle uyun. Tariften %5'lik bir sapma, kaplamanın mukavemetini %15-20 oranında azaltır. Herhangi bir sorunuz varsa lütfen teknik belgelere bakın. Aktaş.

  • Belirlenen süreden önce taze yüzeylerde yürünmesi tavsiye edilmez.
  • İlk 7 gün kuvvetli şok yüklerinden kaçının.
  • Yol nesneleri için genleşme derzleri 4-6 m aralıklarla sağlanmalıdır.

Doğru şekilde yürütüldü Taş halıların döşenmesi görünüm ve fonksiyonel özelliklerinde kayıp olmaksızın en az 15-20 yıl kaplama ömrü sağlar.
